新疆华电五彩湾发电公司炉前平台加固工程,,,,,,,2024年10月24日进场,,,,,,,2025年1月10完工。。。。。。该项目为国家重点技改科研项目,,,,,,,由华电电科院牵头,,,,,,,华中科技大学、东北大学、五彩湾发电有限公司、东方锅炉、中南设计院等单位共同进行科技攻关。。。。。。

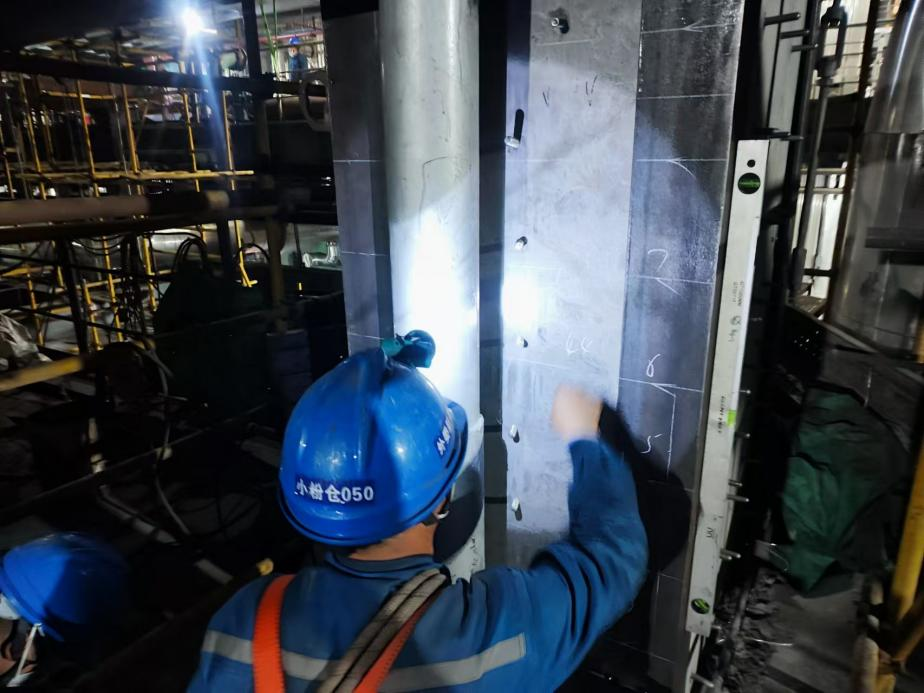

项目施工时需要在原结构柱上打孔植筋,,,,,,,甲方华智热工因无法找准钢筋位置,,,,,,,工期大幅度延迟,,,,,,,难以开展后期牛腿安装工作,,,,,,,工程因此陷入停工状态。。。。。。我单位进场后,,,,,,,面对困难,,,,,,,因地制宜,,,,,,,采用先进的钢筋探测仪,,,,,,,标记出钢筋位置,,,,,,,在原施工单位打孔位置直接打孔440mm,,,,,,,一次成功,,,,,,,赢得电厂方及总包单位信任。。。。。。在后期自锁锚杆施工过程中,,,,,,,项目部积极配合甲方进行现场抽检,,,,,,,第三方检测时百分百合格,,,,,,,获得监理单位通报表扬。。。。。。

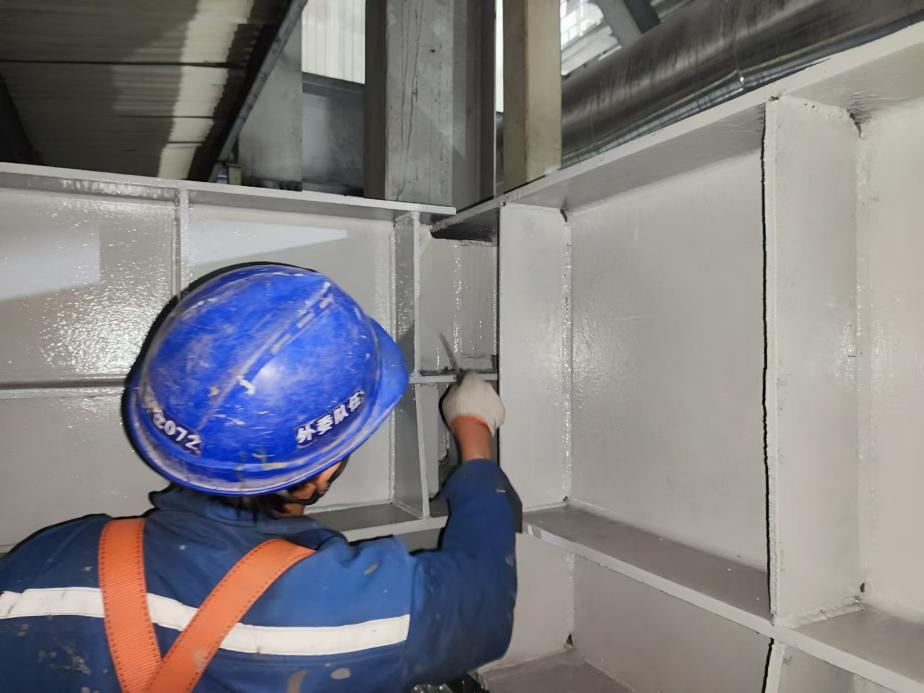

该项目地处新疆北部,,,,,,,我方进场时室外气温-10℃至5℃,,,,,,,到11月下旬低至-30℃。。。。。。工程实施时三家施工队伍同时展开,,,,,,,存在交叉作业情况。。。。。。为保证施工进度,,,,,,,项目部积极协调,,,,,,,统筹安排,,,,,,,哪里有工作面就在哪里施工,,,,,,,哪里可以加快进度就协调施工人员积极跟进。。。。。。同时合理安排安全监护人员,,,,,,,做到有危险作业就有安全监护人员在场,,,,,,,有违章作业就及时制止,,,,,,,保证项目安全推进。。。。。。
虽然现场情况复杂、工期紧、施工条件差,,,,,,,但项目部统筹把关,,,,,,,在确保安全的前提下保质保量完成任务,,,,,,,赢得业主及相关参建方的高度认可。。。。。。

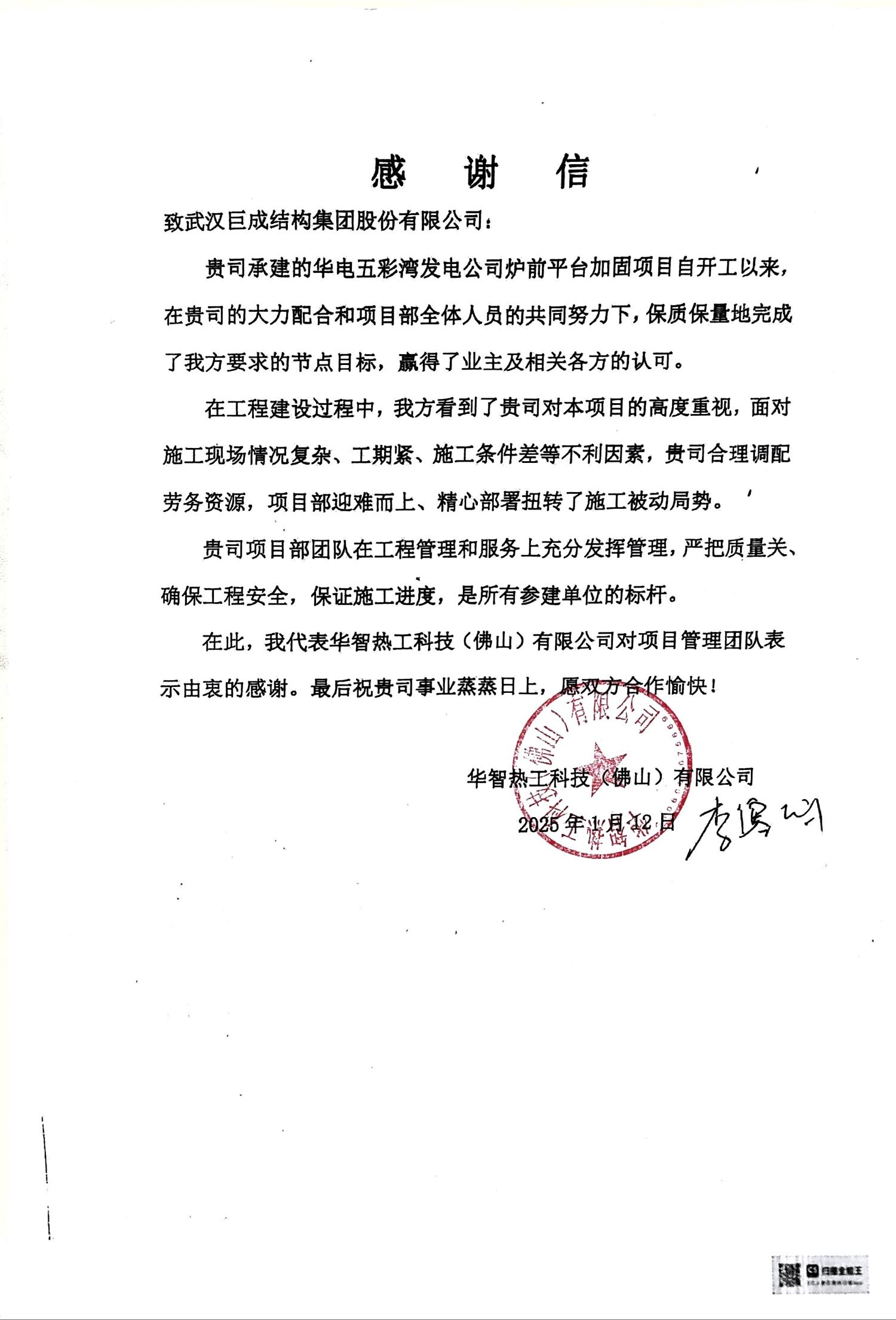

元月12日,,,,,,,总包方华智热工科技有限公司专门给亚星管理平台结构发来感谢信。。。。。。感谢我方在施工现场情况复杂、工期紧、施工条件差等不利条件下,,,,,,,合理调配劳务资源,,,,,,,迎难而上,,,,,,,精心部署,,,,,,,扭转了施工被动局势。。。。。。充分肯定我方的质量、安全、进度管理工作,,,,,,,称赞亚星管理平台结构是所有参见单位的标杆。。。。。。

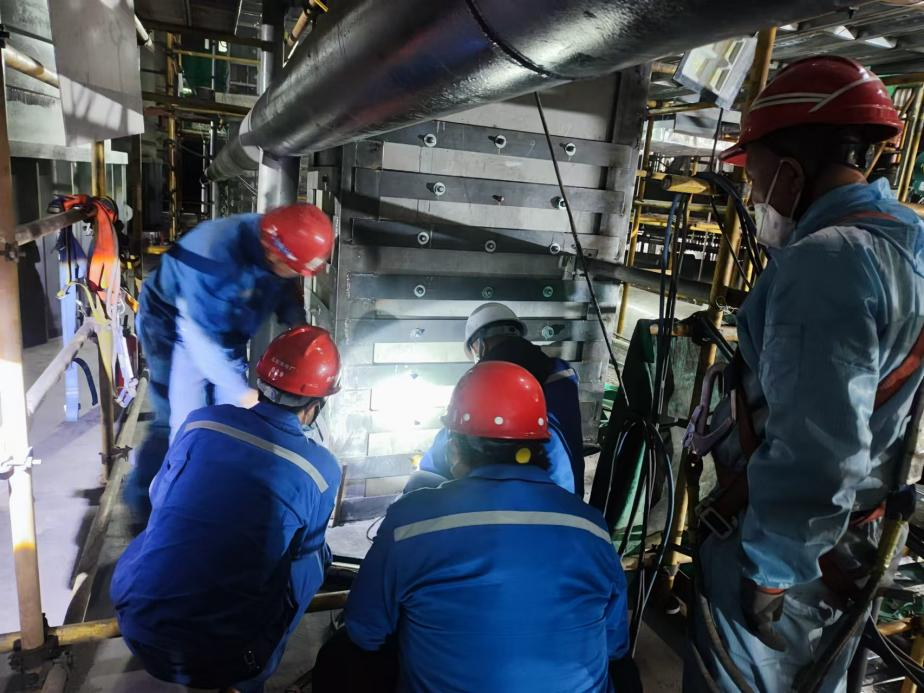

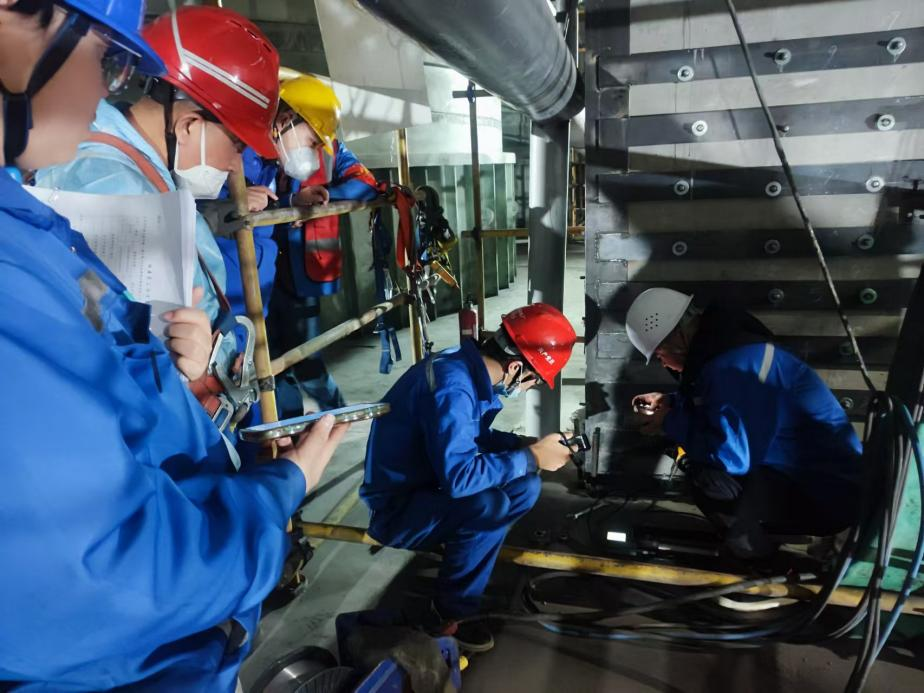

自锁锚杆拉拔试验第三方检测,,,,,,,一次性100%合格

焊接工作做好防火措施

严格按照规范施工
